Zalesicka: drugi etap remontu drogi

Tydzień Trybunalski Piątek, 15 października 2010, aktualizacja 15.10.2010 13:1119
Od soboty zamknięty dla ruchu jest odcinek Zalesickiej od skrzyżowania z ul. Krótką do skrzyżowania z ul. Zamiejską w Piotrkowie. Autobusy linii "8"powrócą na swą stałą trasę, a następnie w obu kierunkach kursować będą objazdem ulicą Świerczowską, Zamiejską do ulicy Zalesickiej.

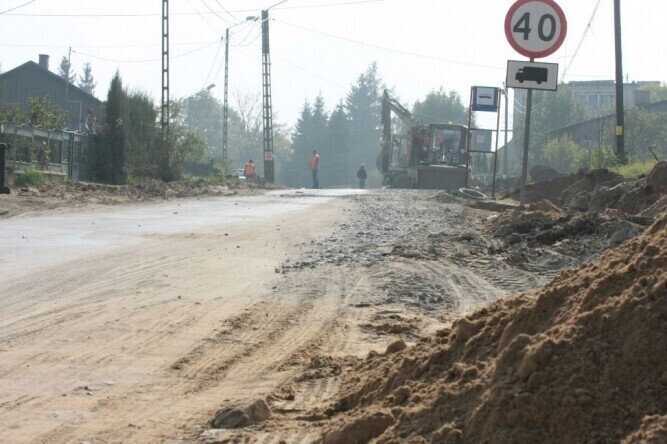

Zalesicka: drugi etap remontu drogi

Zmiany te są wynikiem rozpoczęcia prac drugiego etapu modernizacji ul. Zalesickiej. Kiedy drogowcy rozpoczną prace na skrzyżowaniu Zalesicka - Zamiejska, objazd zostanie poprowadzony ulicą Anny. Na trasie obowiązywać będą przystanki przy ulicy Świerczowskiej oraz tymczasowe, zlokalizowane w obrębie skrzyżowań z ulicami Zamiejską i Anny.

Jak informuje piotrkowski magistrat, remont Zalesickiej, który rozpoczął się w maju, przebiega zgodnie z harmonogramem. Obecnie dobiegają końca prace pierwszego etapu, który prowadzony jest od nowo budowanego ronda u zbiegu ul. Przedborskiej, Świerczowskiej i Zalesickiej do ulicy Krótkiej. Na odcinku tym powstał już nowy wodociąg i kanalizacja deszczowa, ułożono krawężniki, chodnik, ścieżkę rowerową. Drogowcy wylali nowy asfalt. Na skrzyżowaniu ulic Przedborskiej, Świerczowskiej oraz Zalesickiej powstało rondo.

POLECAMY


Zainteresował temat?

0

0


Komentarze (19)

Zaloguj się: FacebookGoogleKonto ePiotrkow.pl
loading
Portal epiotrkow.pl nie ponosi odpowiedzialności za treść wypowiedzi zamieszczanych przez użytkowników. Osoby komentujące czynią to na swoją odpowiedzialność karną lub cywilną.

Piotrkowianin Piotrkowianinranga27.06.2012 19:36

"Piotrkowianin" napisał(a):
Obecnie, po roku, nawierzchnia ta wygląda tak:
http://img697.imageshack.us/img697/4662/zamiejska20101024.jpg
http://img192.imageshack.us/img192/7669/zamiejska20101024a.jpg
http://img713.imageshack.us/img713/7259/zamiejska20101024b.jpg[/cytat]A tak wygląda ul. Zamiejska dziś: http://img220.imageshack.us/img220/7001/zamiejska20120627.jpg
Ten ciemniejszy asfalt to łaty.

00


Piotrkowianin Piotrkowianinranga09.12.2010 22:24

Nowy chodnik i ścieżka rowerowa na ul. Zalesickiej już są rozkopane: http://img151.imageshack.us/img151/3973/zalesickakrtka20101209.jpg
To niby awaria gazociągu, ale kto wie, czy nie została spowodowana przez ekipy wykonujące kanalizację.

00


marek oczywiście ~marek oczywiście (Gość)20.11.2010 19:36

ale partanina
oby UM nie odebrało inwestycji bez gruntownego porównania z dokumentację. widać najtańsze opcje w tym mieście zawsze wychodzą bokiem.

00


Piotrkowianin Piotrkowianinranga20.11.2010 09:47

I co z tą ul. Zalesicką?
http://img203.imageshack.us/img203/4272/zalesickaplakat20101024.jpg
Będzie dziś otwarcie, czy nie?

00


Piotrkowianin Piotrkowianinranga08.11.2010 11:35

"klet" napisał(a):
chodzi mnie raczej, o to że podatnik płaci za chałturę.

Właśnie. A ja, i pewnie niejeden piotrkowianin, nie chce płacić za taką partaninę w wykonaniu nieudacznika Pobożnego i jego pseudofachowców.

00


klet ~klet (Gość)08.11.2010 10:54

"Piotrkowianin" napisał(a):
Zapytany dziś rano o powód tej krzywizny taki siwy kierownik z PEUK-u odpowiedział: "BO TAK CHCIAŁA WŁAŚCICIELKA".


A ja chce Audi A4 4,5 :D z 5mln na konto, Hacjendę i może jeszcze prywatny tor wyścigowy :D
Tak przy okazji to już na tą obecną nawierzchnię nic nie będzie wylewane jeszcze? Bo obecna nawierzchnia mimo, że jest nowa to jednak jej jakość jest marna (fałdy, garby, nierówności).
No cóż nie ma co narzekać na szczegóły oby tylko wyremontowali ul.Zalesicką do końca :)
A co do tego czepiania się to chodzi mnie raczej, o to że podatnik płaci za chałturę.

10


Lola ~Lola (Gość)08.11.2010 10:49

"Piotrkowianin" napisał(a):
Zapytany dziś rano o powód tej krzywizny taki siwy kierownik z PEUK-u odpowiedział: "BO TAK CHCIAŁA WŁAŚCICIELKA".


Non Commento

10


Piotrkowianin Piotrkowianinranga08.11.2010 10:45

Kilka świeżych zdjęć:
1. ul. Zalesicka przy skrzyżowaniu z ul. Zamiejską: http://img9.imageshack.us/img9/4596/zalesickazamiejska20101.jpg
Wszystkie warstwy asfaltu na ul. Zalesickiej już są, brakuje jeszcze tylko chodników i krawężników na skrzyżowaniu.
2. Przy ul. Zalesickiej 1 wycięto w piątek potężny, zdrowy dąb:
http://img713.imageshack.us/img713/9728/zalesicka1db20101108.jpg
Komu to przeszkadzało????
3. I na koniec fotka chodnika przy ul. Zalesickiej na wysokości posesji nr 12:
http://img580.imageshack.us/img580/1797/zalesickachodnikprojekt.jpg
Zapytany dziś rano o powód tej krzywizny taki siwy kierownik z PEUK-u odpowiedział: "BO TAK CHCIAŁA WŁAŚCICIELKA".
A od kiedy to o przebiegu chodnika decyduje właścicielka przyległej posesji, a nie projektant? Czy takie wykrzywienie było w projekcie? Tak buduje Pobożny i jego kolesie razem!

00


Piotrkowianin Piotrkowianinranga06.11.2010 13:06

Opóźnienie przy remoncie ul. Zalesickiej wynosi już 7 dni i na tym nie koniec! W środę, 3.11.2010, warstwa ścieralna asfaltu kończyła się ok. 100 metrów za skrzyżowaniem z ul. Krótką, w pobliżu posesji nr 15 - dalej była tylko jedna warstwa wiążąca i wystające studzienki kanalizacyjne. Na skrzyżowaniach z ulicami: Grabską i Zamiejską nie były jeszcze ustawione krawężniki.
A tak wyglądał wczoraj chodnik na wysokości posesji nr 12:
http://img203.imageshack.us/img203/9734/zalesickachodnik2010110.jpg
Oczywiście nie dało się tego zrobić prosto: http://img607.imageshack.us/img607/9734/zalesickachodnik2010110.jpg

00


Piotrkowianin Piotrkowianinranga30.10.2010 23:04

Cytuję:
Jak informuje piotrkowski magistrat, remont Zalesickiej, który rozpoczął się w maju, przebiega zgodnie z harmonogramem.

Nieprawda. Mamy kolejne opóźnienie:
http://img203.imageshack.us/img203/4272/zalesickaplakat20101024.jpg
Jutro mija planowany termin zakończenia inwestycji.
Niestety jest to kolejna inwestycja Pobożnego, której nie uda się zakończyć w terminie.
W mijającym tygodniu drogowcy uwijali się jak w ukropie. Wczoraj kładli drugą warstwę asfaltu na ul. Zalesickiej od ul. Krótkiej do ul. Zamiejskiej, a dziś na odcinku od ronda w kierunku południowym trzecią - tzw. warstwę ścieralną:
http://img838.imageshack.us/img838/1492/zalesicka20101029.jpg
http://img180.imageshack.us/img180/1500/zalesicka20101030.jpg
http://img153.imageshack.us/img153/8555/zalesicka20101030a.jpg
Niestety, w pośpiechu zapomnieli o wielu szczegółach, jak np. brak wjazdu na posesję przy ul. Zalesickiej 8, czy niezakryta asfaltem szczelina między kratką ściekową a krawężnikiem przy ul. Zalesickiej 1:
http://img829.imageshack.us/img829/4918/zalesickakratka20101030.jpg
Co gorsza, do zakończenia remontu zostało jeszcze: położenie chodnika i ścieżki rowerowej, wykonanie oznakowania poziomego i pionowego, posadzenie drzew w miejsce kilkudziesięciu wyciętych w czasie remontu oraz uporządkowanie terenu. Ciekawe jakie powody będzie teraz wymyślał Pobożny dla usprawiedliwienia kolejnego opóźnienia? Pewnie znowu padające w tym roku deszcze albo pana Zdzisia, któremu podczas budowy ronda uszkodzono dom.
Obawiam się, że niewielu mieszkańców ul. Zalesickiej odda za 22 dni głos na tego nieudacznika.
